梅大高速塌方:降雨是主因,工程各环节问题不可忽视

2025-03-11 08:1880

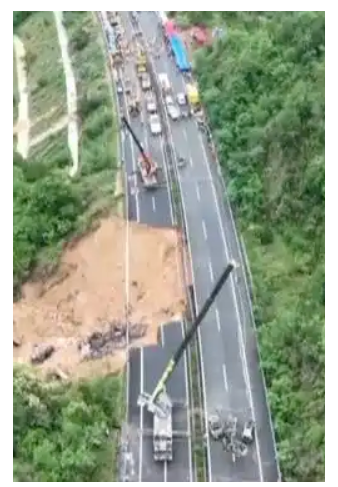

2024 年 5 月 1 日凌晨,梅州至大埔高速公路(简称 “梅大高速”)的一路段突发塌方事故,致使 23 辆车坠落,造成了 52 人死亡、30 人受伤的惨痛后果。近日,梅大高速茶阳路段塌方灾害调查评估报告正式公布。

在灾害发生前,该地区月雨量突破历史纪录,累积雨量极大,且连续降雨时间长,再加上旱涝急转的特殊气候条件,十分有利于地表水的入渗,进而形成了丰富的路堤下方地下水补给来源。经调查认定,此次事故中,工程勘察、设计、施工、监理、验收、运营、养护等多个环节所存在的问题,对路堤的抗灾能力产生了一定影响。具体如下:


  1. 工程勘察环节存在缺陷,未能充分查明花岗岩风化残坡积层的分布深度,以及地下水补给、迳流、排泄之间的关系。

  2. 地下排水设计的抗灾能力不足。

  3. 塌方路段靠山侧排水边沟沟底纵坡未依照设计要求进行施工。

  4. 护脚墙高度及泄水孔数量均小于设计标准。

  5. 在养护阶段,相关人员对地表水汇流渗透转化为地下水的危害认识不足。


涉灾企业也暴露出诸多主要问题:
建设单位广东博大高速公路有限公司梅大分公司,其派驻的业主代表未能认真履行施工现场日常监督管理职责,未能察觉施工单位未按设计图组织施工的问题。
勘察设计单位中交公路规划设计院有限公司,违规将勘察工程转包给广州地勘公司。涉及中交公规院、中交二公院管理人员的问题线索,已移交中国交通建设股份有限公司纪委处理。
实际勘察单位广州地质勘察基础工程有限公司,违规允许邓某个人以公司名义承包涉灾路段勘察工程项目,将由广东省交通运输厅依法进行查处。
施工单位广东冠粤路桥有限公司,未严格按照施工图施工,导致护脚墙尺寸不足,将由广东省交通运输厅依法查处。
监理单位北京华宏工程咨询有限公司,未认真履行审查施工图、竣工图的职责,未能及时发现涉灾路段护脚墙未按设计施工等问题,将由广东省交通运输厅依法查处。


其他公司的违规情况及相应处理措施,在此不再逐一在文章中罗列。根据官方发布的塌方灾害调查评估报告,此次事故的主要原因是长时间持续降雨。值得注意的是,涉事各单位均无人员被移送公安机关。


春节临近,衷心祝愿大家都能平平安安!


举报
收藏 0
打赏 0
评论 0
房屋市政 工程有限空间识别及施工安全作业 指南(试行)
房屋市政工程有限空间识别及施工安全作业指南(试行).pdf

0评论2025-07-0315

2025二建各省准考证打印时间汇总
距离二建考试越来越近了,同学们在抓紧备考的同时,也需要关注一下考试动态!整理了各省准考证打印时间、考前注意事项,提前收藏

0评论2025-03-2788

7.8w到账,查建造师工作记录了
上次挂 7.8w证书的考友给我发微信,说证书注册好了,老板的款也到位了。说老板很大方,后面就是等b证考试了。我也跟他说,老板都

0评论2025-03-2787
